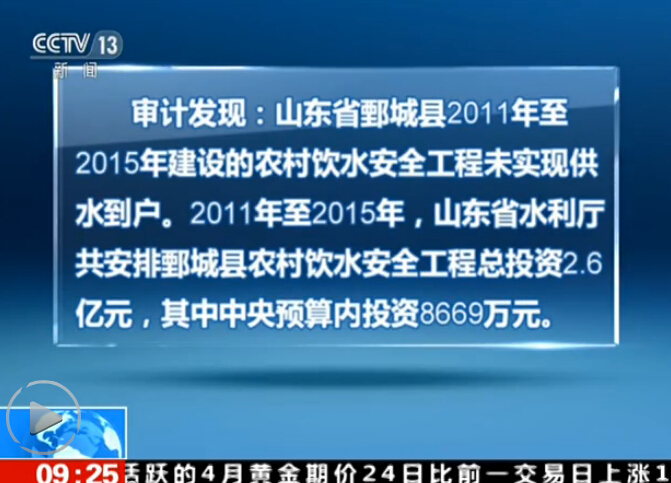

審計發(fā)現,鄄城縣2011年至2015年建設的農村飲水安全工程未實現供水到戶。2011年到2015年,山東省水利廳共安排鄄城縣農村飲水安全工程總投資2.6億元,其中中央預算內投資8669萬元。截至2015年12月底,因市縣未安排建設資金、對中央資金和省級配套資金撥付不及時等,凈水廠建設進度緩慢,各鄉(xiāng)鎮(zhèn)加壓泵站到村內管網也未連通,導致該縣2011年至2015年建設的農村飲水安全工程均為實現供水到戶,影響44.91萬農村居民和13.36萬學校師生飲水安全改善。
